Entro fine ottobre riapre finalmenteย via Maria Santissima di Quintiliolo, strada fondamentale per la viabilitร diย Tivoliย chiusa per unaย franaย dallโoramai lontanoย 8 giugno 2020.

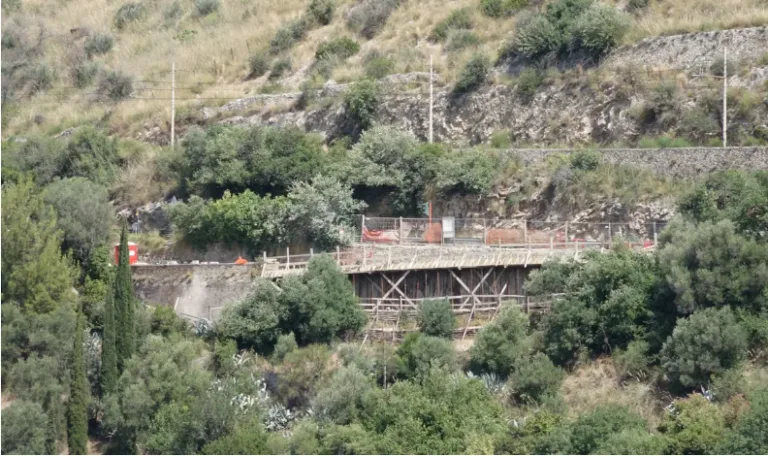

Il sopralluogo in via di Quintiliolo da parte del sindaco di Tivoli Marco Innocenzi
Ad annunciarlo รจ il sindaco di Tivoli Marco Innocenzi che stamattina, mercoledรฌ 18 settembre, ha effettuato un sopralluogo per monitorare lo stato dei lavoriย insieme alla Consigliera delegata alla viabilitร di Cittร Metropolitana di Roma Capitale, Manuela Chioccia, al direttore dei lavori lโIngegner Francesco Ardino, al Responsabile Unico del Procedimento (RUP) Nohemy Quintero e al Dirigente del Settore Lavori Pubblici del Comune di Tivoli Tullio Lucci.
Il cantiere della โImpresa Giorgio Lanzetta Spaโ di Roma che si รจ aggiudicata l’appalto da 441.088,51 oltre IVAย
Nei giorni scorsi laย โSocietร Tecnica MP Srlโ di Roma, incaricata dalla Cittร Metropolitana di Roma Capitale, ha eseguito il collaudo dei pilastri realizzati dalla โImpresa Giorgio Lanzetta Spaโ di Roma, la ditta alla quale il 26 aprile 2023 รจ stato affidato lโappalto per una cifra netta complessiva diย 441.088,51 oltre IVA di legge.
Per le prove su pali รจ stato investito lโimporto ulteriore di 14.976 euro e 72 centesimi.
“Sarร un grande risultato – commenta il sindaco di Tivoli Marco Innocenzi – reso possibile grazie all’impegno profuso dalla Cittร Metropolitana, che ha impiegato grandi sforzi e risorse e dalla volontร del Comune di Tivoli nel riconsegnarla alla cittadinanza.
Un risultato importante per i Tiburtini che finalmente potranno tornare ad utilizzare la strada”.
Vale la pena ricordare che lo scorso 25 luglio il dirigente alla Viabilitร della Cittร Metropolitana di Roma Capitale Giovanni Quattrociocchi aveva approvato laย Perizia di Varianteย con un aumento di spesa pari a 91.431 euro e 96 centesimi rispetto allโimporto contrattuale dei lavori, che lo porta alla cifra netta complessiva di 441.088,51 oltre IVA di legge (CLICCAโEโLEGGIโLโARTICOLOโDIโTIBURNO).
Durante la realizzazione dei lavoriย circostanze impreviste e imprevedibili hanno infatti determinato la redazione della variante in corso dโopera con aumento di spesa e che in corso dโopera sono state rilevate ulteriori criticitร non interessate nel progetto originario.
In particolare, lโinterferenza di monte dei micropali del diametro di 200 millimetri con i collettori per una lunghezza di circa 30 metri.
La ditta โGiorgio Lanzetta Spaโ di Roma ha eseguitoย le seguenti lavorazioni:
โ Riduzione della larghezza della fondazione dai previsti 3.20 metri a 2.10 metri. Lโinterasse tra pali passa cosรฌ da 2.60 a 1.60 metri;
โ Spostamento della fondazione verso valle di 25 centimetri in modo da allontanare lโintera struttura dai collettori ACEA e contemporaneamente si riduce la lunghezza dello sbalzo;
โ Ulteriore riduzione dello sbalzo, in corrispondenza del massimo ampliamento, di 30 centimetri allo scopo di contenere le sollecitazioni indotte dai carichi stradali sulla fondazione;
โ Aumento dello spessore della struttura di fondazione da 50 a 80 centimetri per aumentare il peso stabilizzante;
โ Aumento della lunghezza dei micropali da 6.00 metri a 8.00 metri;
โ Spostamento dei sottoservizi Enel e Telecom, in funzione della nuova configurazione geometrica della soletta di fondazione, nello spazio compreso tra i due allineamenti di micropali (lato valle e lato monte);
โ Modifica del sistema di smaltimento delle acque pluviali, che prevede il posizionamento di tubi di drenaggio allโinterno del muro a passo di 2 metri.
